觀嶺~清塘35kV線路工程竣工投運
2023-05-09 來源: 點擊:1977次
公司監理項目:觀嶺~清塘35kV線路工程,在賀州供電局各級領導的大力支持及協調下,業主、設計、施工、輸電所、變電所等有關參建單位密切配合和努力下,工程于2023年04月16日01:06順利投運。
線路部分開工日期為2021年10月25日,變電站部分開工日期為2022年04月20日,線路部分2023年03月18日通過竣工驗收驗,變電站部分2023年03月06日通過竣工驗收。
工程概況:
1.變電部分:本期新建35kV出線間隔1個,采用戶外常規布置。

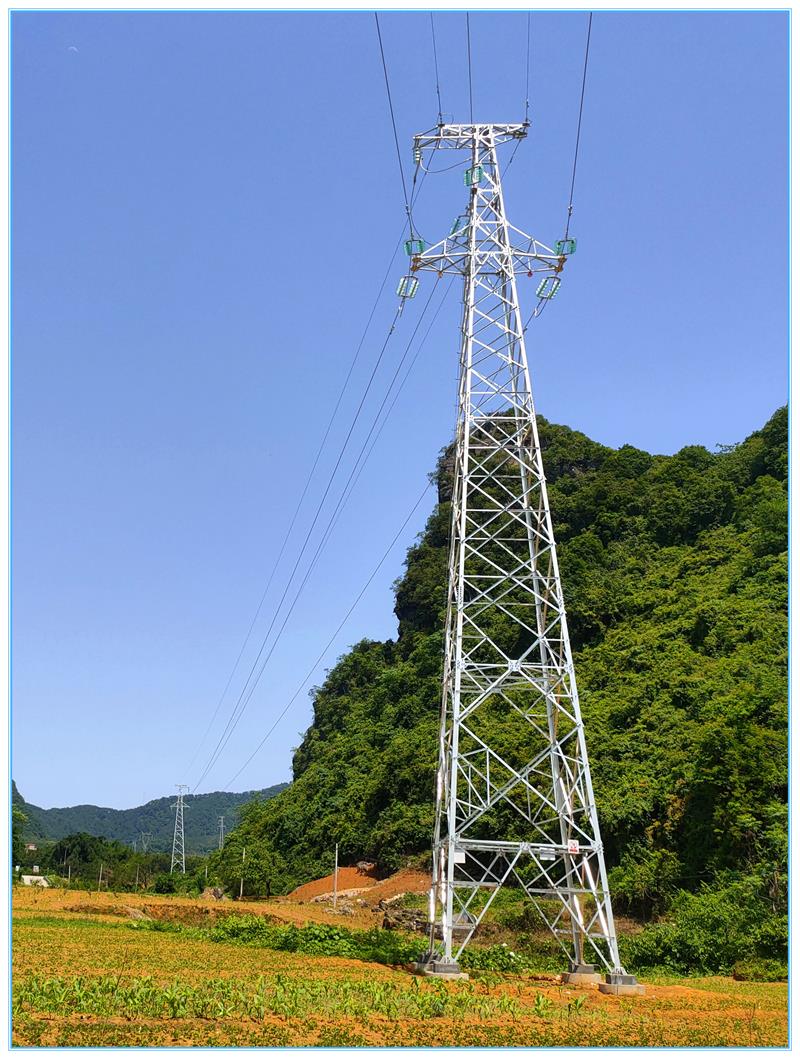

2.架空部分:(1)線路總廠23km,其中單回架空22.8km,單回電纜長0.2km。(2)導線采用JL/LB20A-240/30鋁包鋼芯鋁絞線,地線選用1根JLB20A-50鋁包鋼絞線,1根36芯的OPGW。(3)新組立82基桿塔,其中單回耐張塔31基,雙回耐張塔1基,單回直線塔50基。
電纜部分:(1)新建電纜路徑長0.2km。(2)電纜采用ZRA-YJV22-3X300mm2阻燃銅芯交聯聚乙烯絕緣鋼帶鎧裝聚氯乙烯護套電力電纜。
接受本工程監理委托后,我公司選派專業監理人員成立監理項目部,并配備必要的檢測工器具和指導性資料,編寫了工程監理規劃和專業監理實施細則。項目監理人員通過督促施工單位建立健全項目質量和安全管理體系、審核施工組織設計和作業指導書、核查特種作業人員資質、參加施工圖會審、見證主要材料取樣試驗、監控日常作業現場的質量和安全、參加隱蔽工程和分部分項工程的驗收、督促施工單位整改和處理發現的問題,以旁站、巡視、見證等工作方式,對本工程施工的全過程進行了有效地監控,從而保證了本工程所完成部分的項目質量符合有關規程、規范、設計文件及承包合同要求。
建設單位:廣西電網有限責任公司賀州供電局
設計單位:廣東中網電力有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:來賓市惠來工程技術有限責任公司
撰稿人: 關豪世
