當前位置:首頁 > > 110kV、35kV輸變電工程 詳情
三亞110kV南島輸變電工程正式投運
2023-06-19 來源: 點擊:1232次
5月的熱帶氣候的嶺南風,6月初的太陽驕陽似火。但依舊擋不住電網人的雄心,因為在5月底至6月初,110kV南島變電站要正式啟動投運了。
本工程除新建110kV變電站外,還有10.109公里長的雙回路線路。自今年2月份開春以來,以海南省公司副總工程師李邦峰、省基建部王文偵副總經理為領導班子,組織各參建單位對項目進行竣工驗收。在此期間,監理人員隨著驗收人員常駐現場,不僅記錄學習驗收組提出的缺陷或問題,而且指導施工單位進行消缺整改。遇到在碰到技術上難以攻克的難題,由李副總師組織參建方經過開會商討、制定方案、狠抓落實層層把關。經過一段時間不斷的整改,使得變電站具備投運條件。

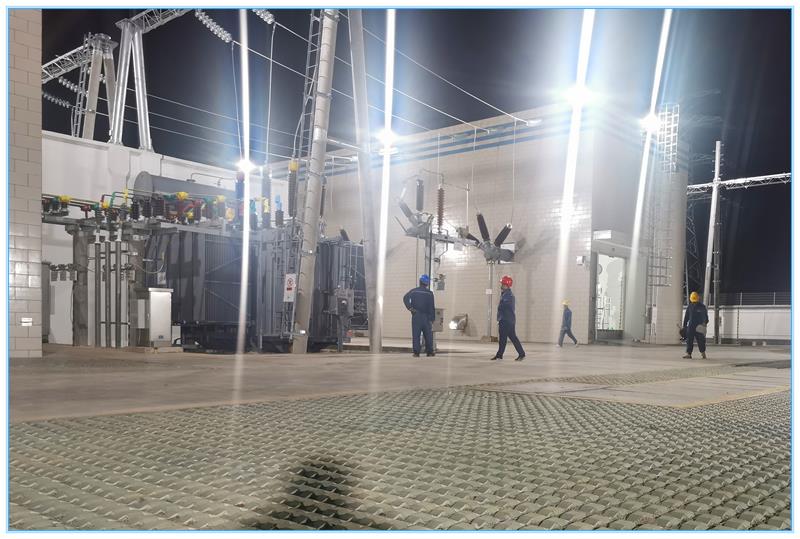

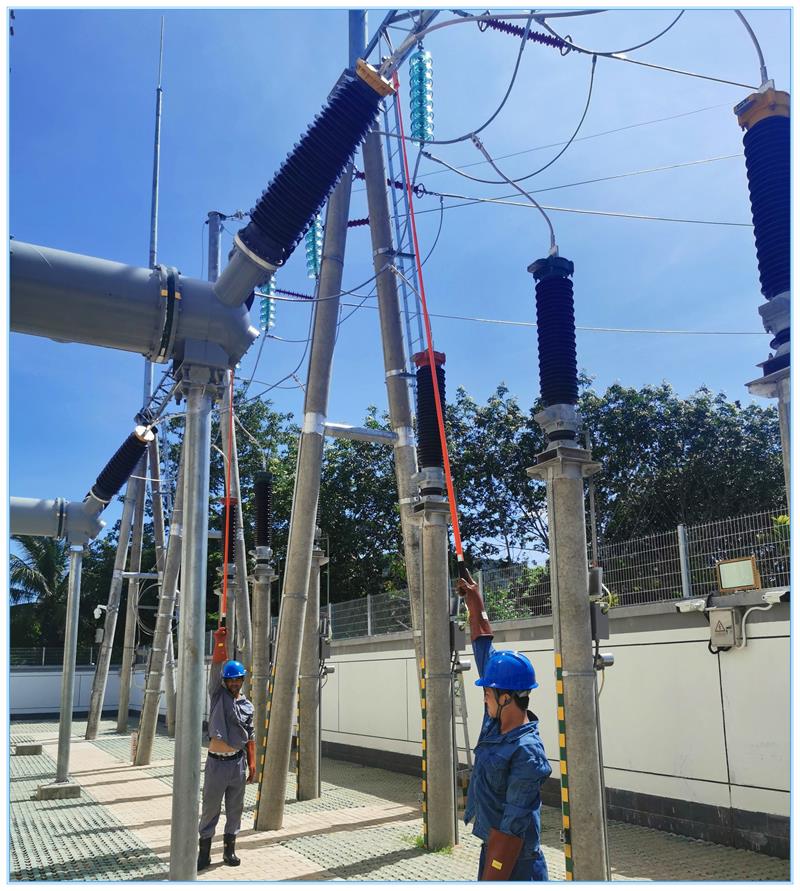

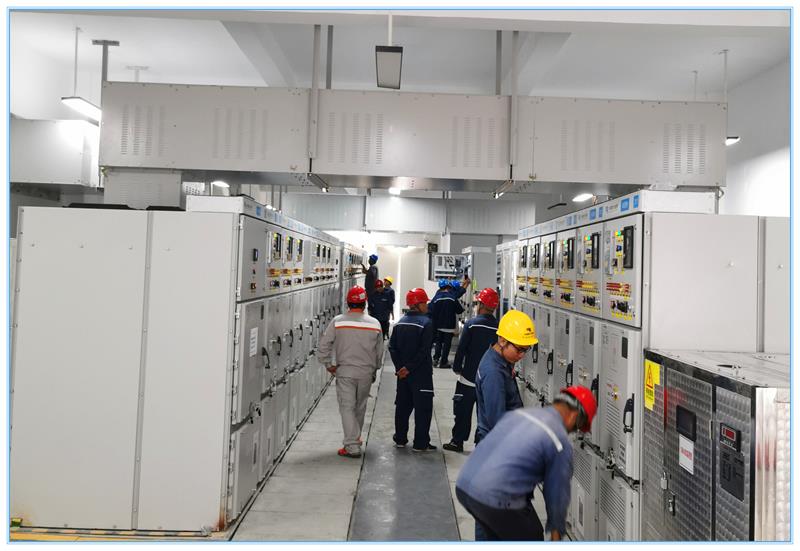

5月27日,隨著三亞市政府下令,三亞市垃圾電廠機組停電轉入檢修狀態。本項目開始有條不紊進行停電π接任務。5月28日線路π接完成,光纖通道進入變電站!5月30日對側站施工完成,具備線路保護功能!5月31日,110kV垃南線、天島站核相完成,正式投運!6月1日晚,1#、2#主變沖擊完成,正式投運!6月2日早早晨,變電站投至受電側,具備搭載負荷功能!至9點鐘,該變電站項目實現預期功能,正式投入運行。
隨著110kV南島站投入運行這一歷史性的時刻,不僅解決了南島農場居民高峰期電壓不足的問題,而且為后續35kV分割負荷提供了先決條件,同時也為政府開辟新經濟開發區提供用電保障。“考場逐夢、電網護航”,110kV南島變電站趕在高考前投入運行,為廣大考生順利完成高考保駕護航。
撰稿人:梁漢盛
贊一下
(2)
