500kV南邕甲、乙線改造工程順利投運
2025-05-09 來源: 點擊:435次
公司監理項目:500kV新江變電站配套220kV送出工程(500kV南邕甲、乙線改造工程)2025年4月30日順利全線投運。
工程于2025年4月8日進行停電導線架設施工。于2025年4月30日完工。停電架線時間緊任務重經各參建單位的共同努力歷經20天完成竣工驗收順利投運。
本工程為了使在建500kV新江站配套220kV送出工程,220kV線路分別需在500kV南邕甲、乙 線不同檔鉆越,因鉆越的500kV南邕甲、乙線檔內導地線存在接續管、鉆越檔兩側直線塔有部分采用單聯懸垂串,未滿足設計規程及驗收規范,為了使本期配套 220kV線路鉆越500kV南邕甲、乙線滿足相關規范要求,需將500k 南邕甲、乙線進行改造。
工程建設規模:

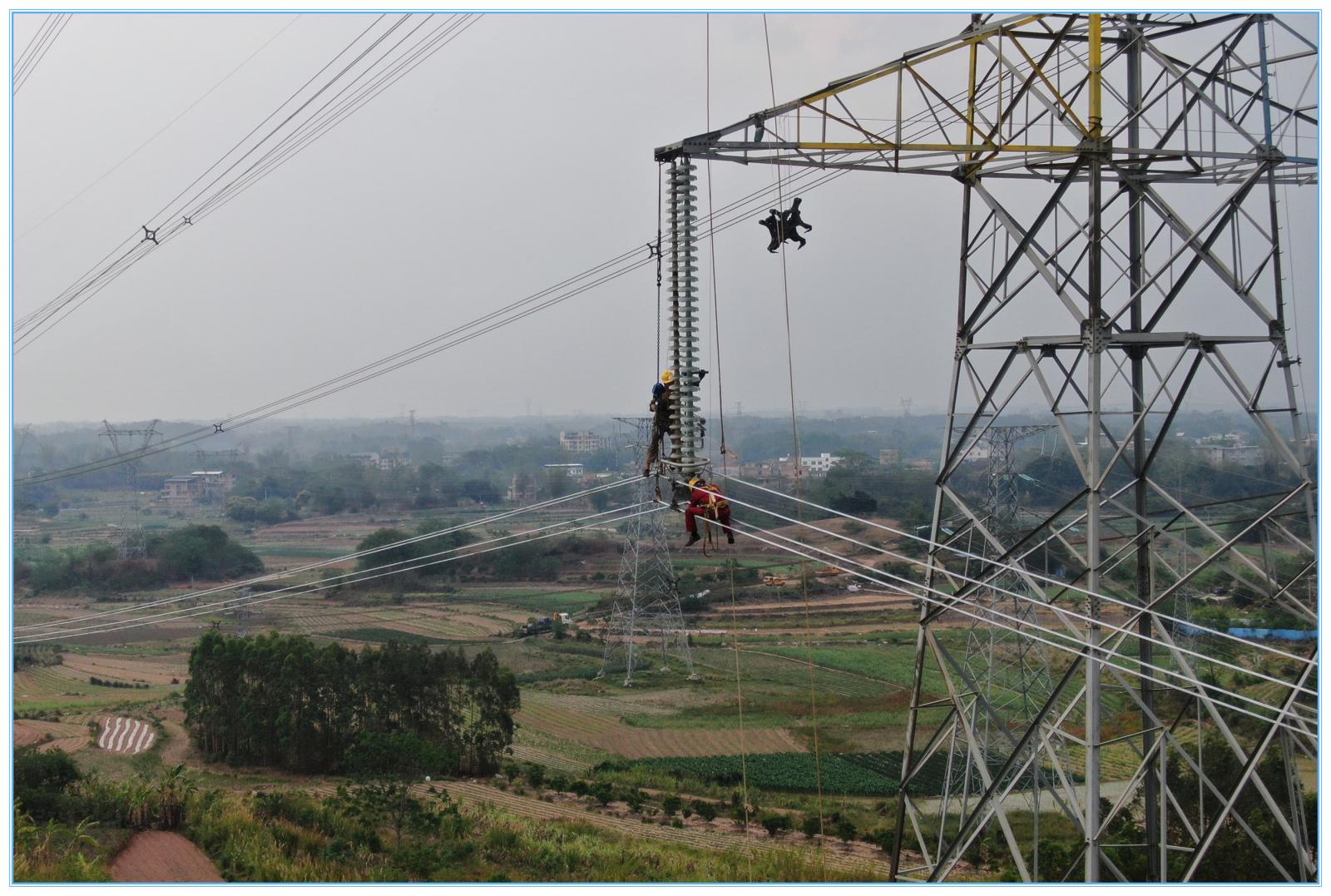

一、500kV南邕甲、乙線(甲線#62~#73,乙線#66~#77)段改造,本期無新建桿塔,僅更換6相導線及1根地線長度5.044km,將單懸串更換為雙聯串6串。
二、500kV南邕甲線、乙線(甲線#82~#87,乙線#86~#91)段導地線、單懸垂串等進行更換改造,本期無新建桿塔,僅更換2相導線長度 2.1km,將單懸串更換為雙聯串24串。
三、500kV南邕甲、乙線(甲線#93~#95,乙線#97~#99)段,長度:0.7km。段改造;本期無新建桿塔,僅更換1相導線及1根地線長度0.7km,將單懸串更換為雙聯串6串。導線截面采用4x400mm2。導線每相采用4XIGI-400/35鋼芯鋁絞線,分裂間距為450mm。

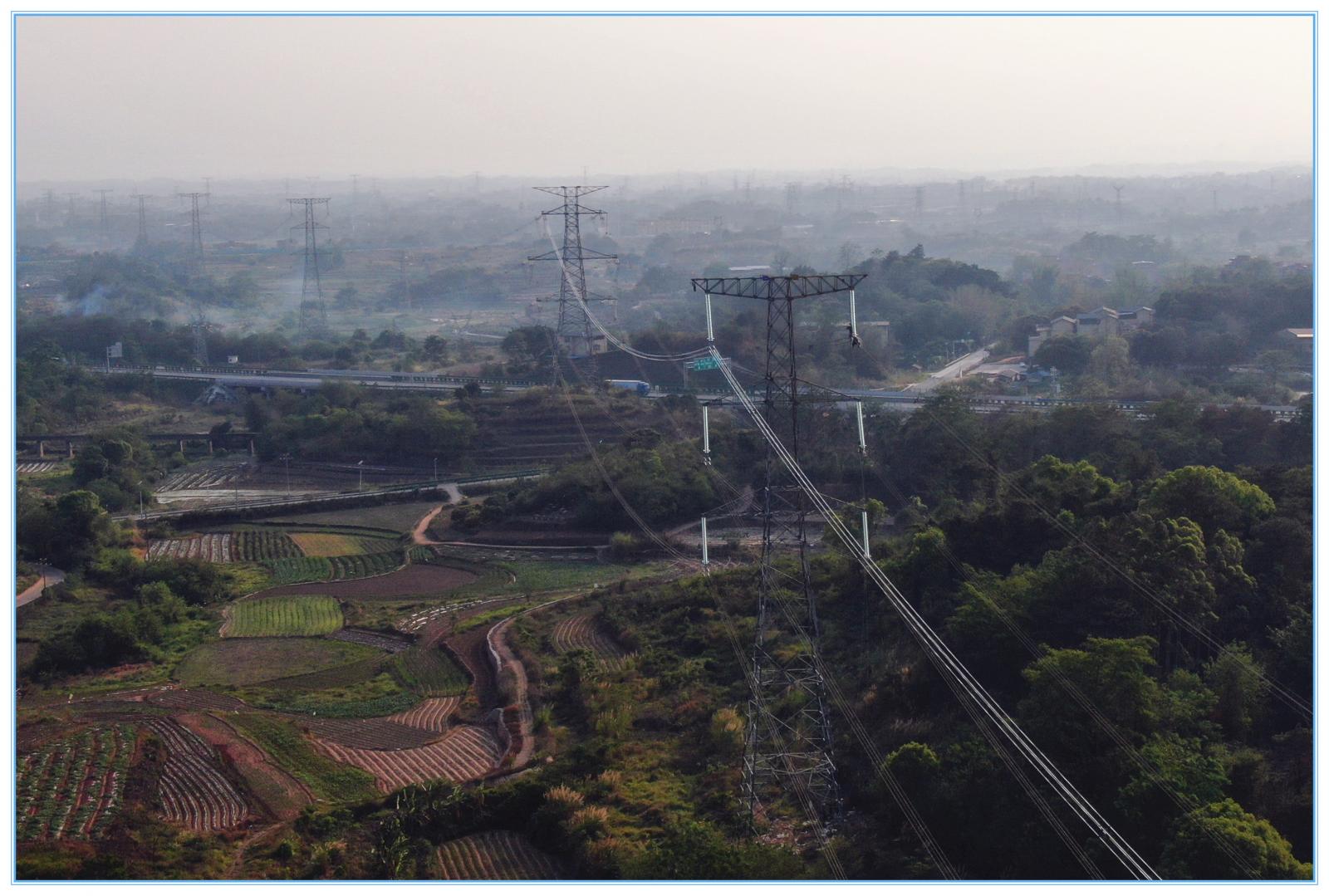

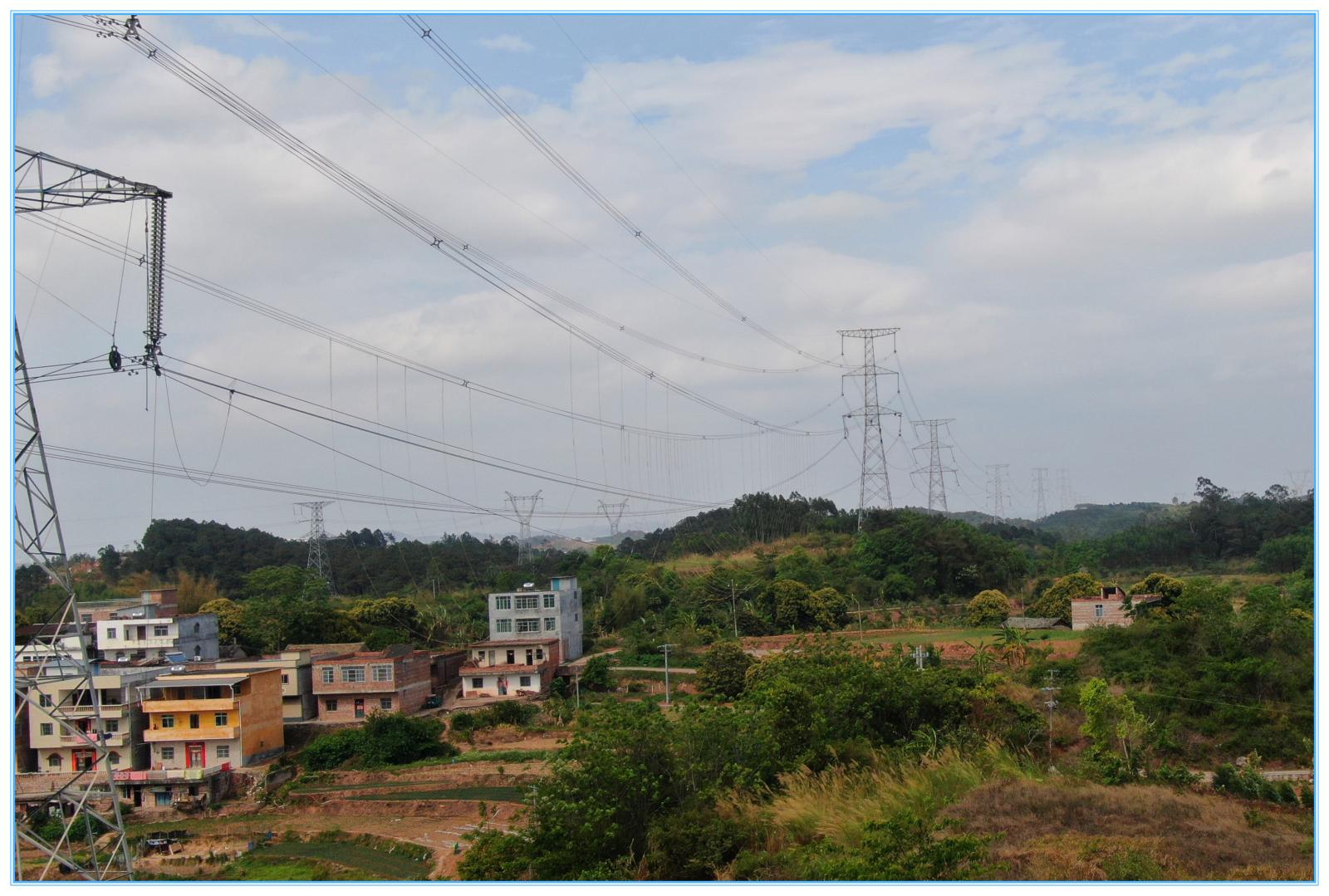

本工程涉及220kV、110kV、10kV多處線路跨越封網施工,在工程建設過程中,監理項目部充分發揮了團結協作、攻堅克難的精神,嚴格遵守各項安全和質量管理制度。該項目的投運確保了500kV新江站配套220kV線路送出工程的順利推進。
建設單位:廣西電網有限責任公司南寧供電局
運維單位:廣西電網有限責任公司南寧供電局
設計單位:廣西博陽電力勘察設計有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:廣西送變電建設有限責任公司
撰稿人:王前龍
