220kV融安變電站擴建工程主變壓器就位安裝順利完成
2025-05-27 來源: 點擊:236次

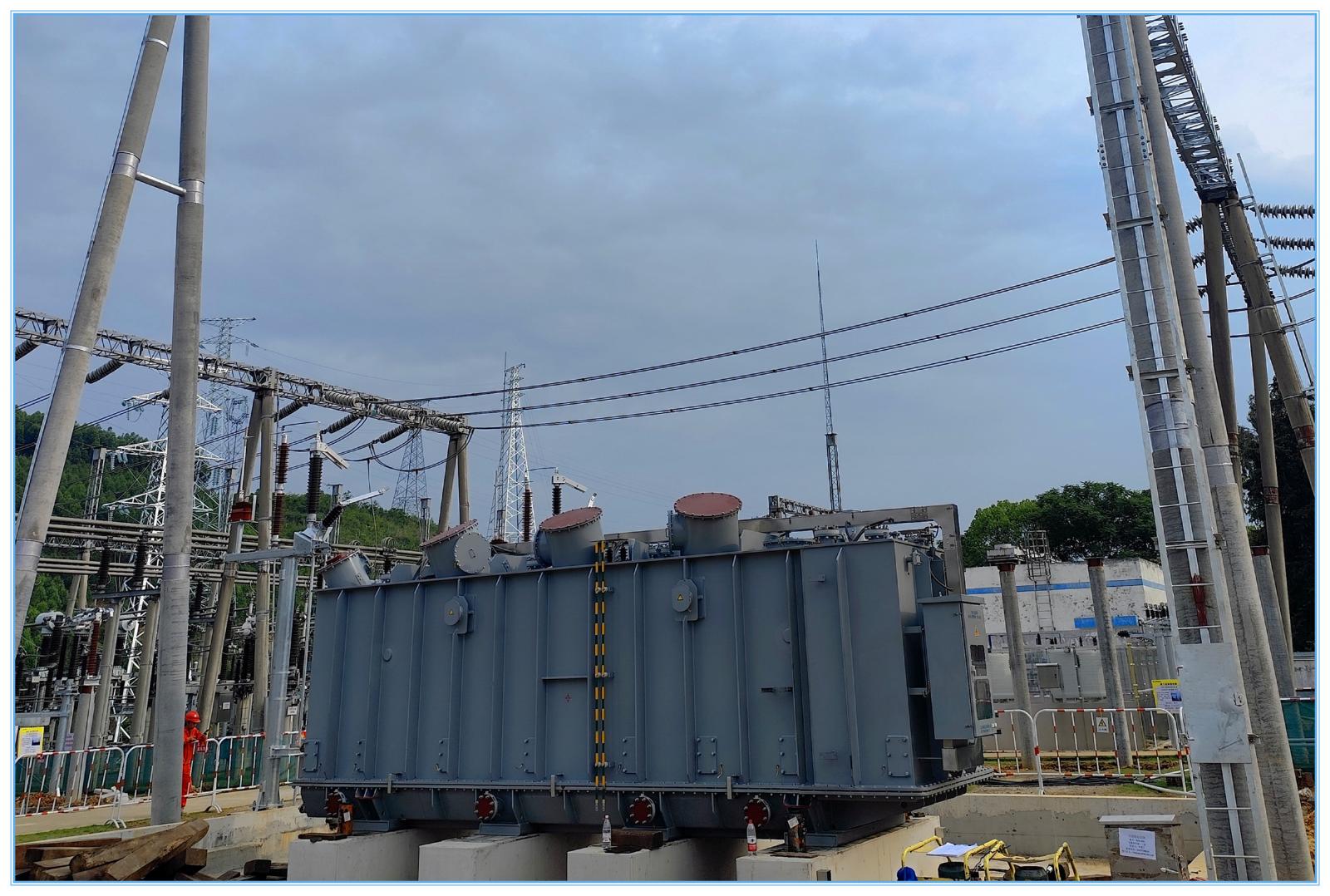

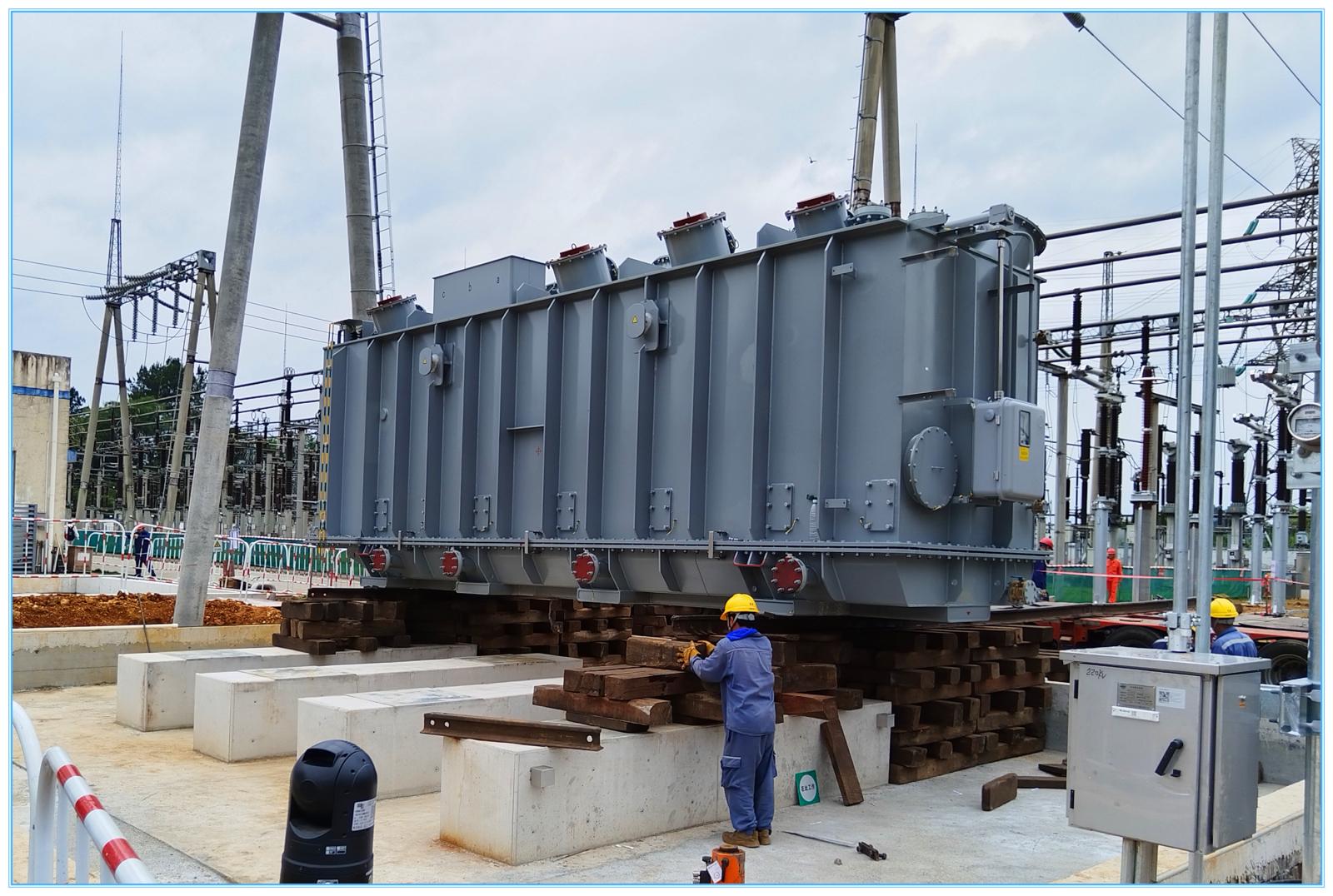

公司監理項目:220kV融安變電站擴建工程,于2025年5月22日?qǐng)A滿完成了擴建#2主變壓器的就位安裝工作,為項目進程的順利推動打下了穩固的基礎。
本項目于2024年12月22日工程正式開工,2025年2月16日主變基礎完成澆筑,截止目前施工總體進度為:土建部分完成約90%,一次部分完成約80%,二次部分完成約50%。
工程主要規模:主變壓器:終期2×150MVA,前期1×150MVA,本期擴建#2主變壓器1臺,容量為150MVA。
建設單位:廣西電網有限責任公司柳州供電局
設計單位:柳州電力勘察設計有限公司
監理單位:廣西振安電力工程監理有限公司
施工單位:廣西博陽電力工程建設有限責任公司
質量監督單位:廣西電力建設工程質量監督中心站
撰稿人:韋喜勝
