三亞110kV環湖變電站#2主變擴建工程投運
2022-07-25 來源: 點擊:1484次
公司監理項目:海南三亞環湖 110kV 變電站#2 主變擴建工程,2019年9月8日開工,6月25日#2主變正式投運。
本期擴建#2主變?nèi)萘繛?0MVA,110kV出線間隔不變,10kV本期新增出線間隔9個;無功電容補償為(2×2.4)Mvar。一次部分110kV主接線保持為內橋接線不變,10kV主接線由單母線接線改為單母線分段接線。110kV中性點接地方式保持不變,為直接接地,具備不直接接地條件;10kV接地方式保持不變,為消弧線圈接地。二次部分本期工程新增1套保護及故障信息管理子站及新增1套110kV故障錄波裝置。
自工程開工以來,遇到重重困難。施工期間,針對運行站停電困難、手續復雜、物資到貨時間晚等特點。三亞供電局各級部門不斷協調各參建方召開停電協調會,并對施工計劃進行周密布署。
2022年3月8日站內設備安裝完成,監理進行初檢,并督促施工方對初檢發現問題進行整改。

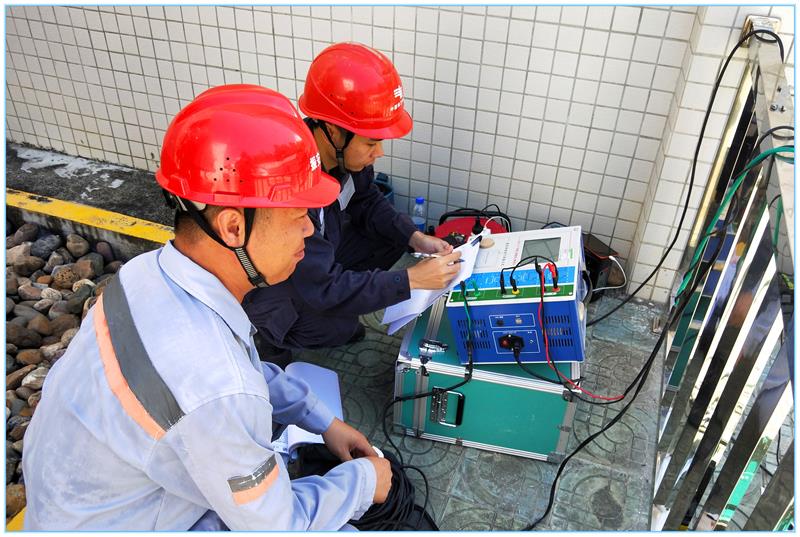

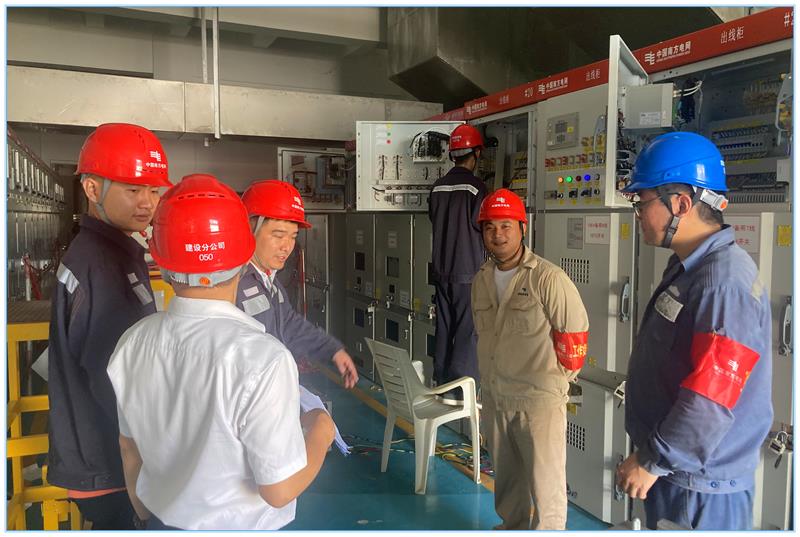

2022年5月12日至6月23日,工程開始啟動驗收啟委會,二次調試與驗收同步進行。監理人員以“邊督促整改邊查缺補漏”的方式進行監督整改,期間共經歷了三次啟動驗收委員會,影響投運的缺陷全部消除完成。
2022年6月24日,即將面臨中考之際,三亞局地方調度室決定投運環湖 110kV 變電站#2 主變,并為1#主變停運檢修做前期準備工作。6月25日凌晨4:35分,隨著5次主變沖擊電流成功,各項設備及監控?cái)?shù)據正常,#2主變正式投運。
本次#2主變投運意義非凡,一是扭轉了環湖#1主變長期運行不得停運維護的局面。二是10kV母線分段改接,饋線間隔在站外實現“手拉手”聯絡功能。三是多方案豐富了用戶的接線方式,保持供電可靠性。
撰稿人:梁漢盛
