220kV觀嶺變110kV配套線路工程竣工投運

2022-08-10     來源:    點擊:1532次

公司監理項目:220kV觀嶺變電站110kV配套線路工程,為緩解110kV鐘山站負荷,臨時改接成110kV黃鐘線,在業主、設計、監理、施工、輸電所、變電所等有關參各方建單位密切配合和努力下,工程于2021年6月28日開工,于2022年6月29日通過竣工驗收,2022年6月30日順利投運。

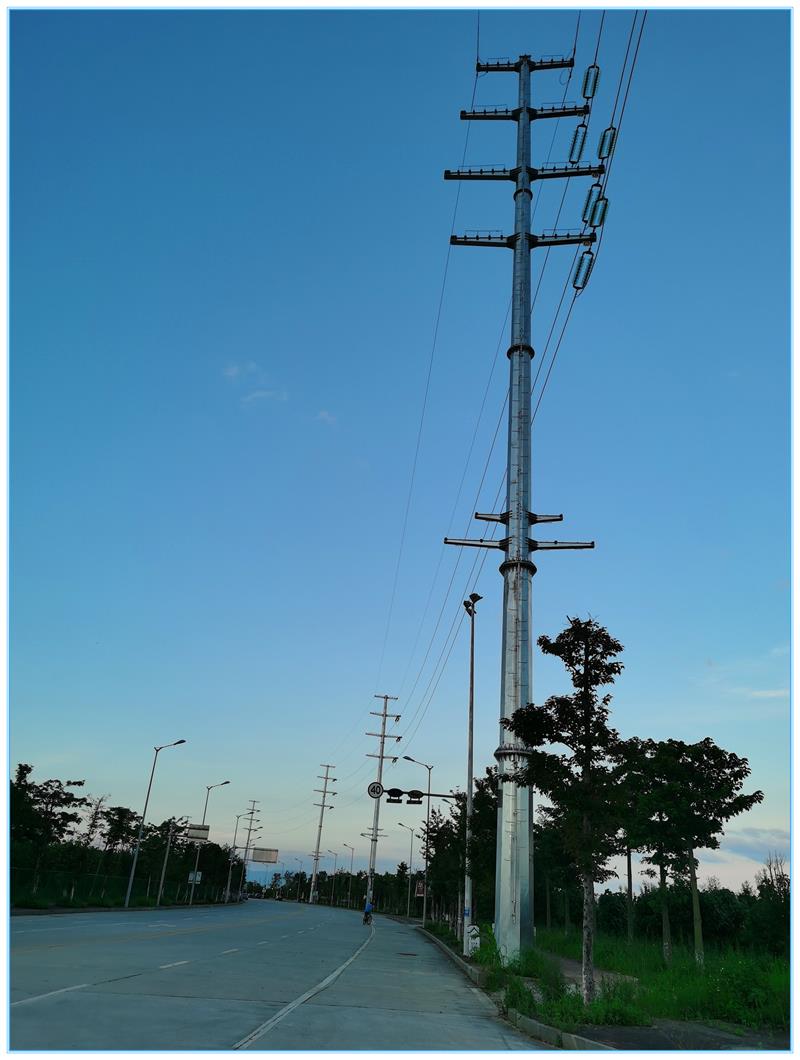

工程概況:起自220kV觀嶺站出線構架,終至110kV鐘山站進線構架;線路全長:23.445km。其中:角鋼塔架設段長16.961km,鋼管桿架設段長6.484km,電纜敷設段長0.35km。新建桿塔111基,其中鐵塔57基,鋼管桿54基。

為保證迎峰度夏,消除110kV鐘山變電站供電隱患。賀州供電局通過會議導論決定,將220kV觀嶺變電站110kV配套線路工程與110kV黃姚站第二回110kV電源線路工程在終端塔短接,臨時改接為110kV黃鐘線。

項目施工過程中,監理人員全面履行職責,在“人、機、料、法、環”五個方面根據工程進展情況對事前、事中、事后全面管控,嚴格控制施工質量。確保了施工安全、進度受控,為工程的順利完成做出了積極貢獻,工程安全、優質地按時完成。

建設單位:廣西電網有限責任公司賀州供電局

設計單位:廣東中網電力設計有限公司

監理單位:廣西振安電力工程監理有限公司

施工單位:廣西博陽電力工程建設有限責任公司

撰稿人:蔣洪貴
